保安全促进度塔塔电力展铁军风采

天润新能二连微网项目一期工程44台风机基础浇筑完成

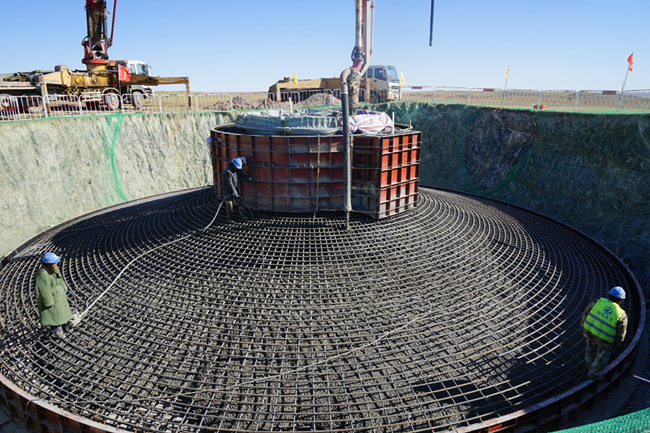

2020年10月5日,经过75天的紧张施工,天润新能二连浩特微电网项目2#集群一期132MW风电项目44台风机基础浇筑顺利完成,为实现项目并网目标奠定了坚实基础。该项目一期基础的完成,充分展现了塔塔电力电建铁军的“硬汉”风采。

9月份以来,天润新能二连微网项目一期工程所在地内蒙古锡林郭勒盟气温明显下降,风沙猛、温度低,施工难度骤然加大。为了赶在封冻期彻底到来前完成室外混凝土浇筑任务,作为该项目PC总包方的塔塔电力克服所有困难,咬定全年建设目标不放松,在加强现场作业风险管控、确保安全和质量的前提下,组织施工人员加紧建设,从物资采购、设备招标、施工队伍等各方面安排专人盯办所有环节落实情况,千方百计加快工程建设进度,仅用时75天就完成了44台风机基础的混凝土浇筑,为下一步安装工程顺利进展创造了有利条件,也为实现年底前项目并网奠定了坚实有力的基础。

天润新能二连浩特微电网项目2#集群一期132MW风电项目计划于2020年12月15日全部投产。目前除了风机建设,该项目配套的两座变电站、连接线路、送出线路等均在紧张施工中,各项节点按计划有序推进。
